[충청투데이 박현석 기자] 유성과 서구를 잇는 도안신도시 대동맥 도안대로의 개통이 1년 연기됐다. 애초 개통일은 내년 12월이었지만 유물 산포지 내 토지보상이 완료되지 않았고 문화재청의 내부지침이 변경되면서 도로개설공사가 멈춰섰다.

21일 대전시에 따르면 도안대로 개설공사 사업지 내에는 6곳의 유물 산포지가 걸쳐 있다. 유물 산포지란 문화재가 매장되어 있는 가능성이 있는 구역으로 공사를 시작하기 전 반드시 시굴조사를 거쳐야 한다.

지난해 1월 유물 산포지에 대한 시굴과정에서 조선시대 가마터와 도자기 등 유구와 유물이 발견됐다. 다행히 감정결과 큰 가치가 없는 것으로 평가돼 유구는 문헌과 사진자료로 남기고 유물은 대전역사박물관에 수장 조치하는 쪽으로 가닥이 잡혔다.

시굴조사가 끝난 3개소 중 1개소는 정밀 발굴조사로 전환됐고 2개소는 문화재청에 부분완료를 마친 상태다. 그러나 시굴조사가 실시 중인 나머지 유물 산포지 3개소 중 일부 토지가 수용되지 않아 도로개설공사도 중단된 상태다. 대정동은 보상협의와 수용재결을 통해 100% 토지수용을 마쳤지만 용계동의 경우 일부 대지에 대한 토지수용이 이뤄지지 않아 수용재결절차를 밟고 있기 때문이다.

더 큰 문제는 올해부터 문화재 현장 공사 허가에 대한 문화재청의 내부지침이 변경된 점이다. 지난해까지는 시굴조사에서 이상이 없는 산포지에 한해 일부 공사가 가능했다.

그러나 올해부터는 사업 구역 내 전체 유물 산포지에 대한 발굴조사가 끝나야 공사가 가능해졌다.

이 때문에 시는 문화재청에 부분 완료된 산포지 2곳에 대한 임시 공사 허가를 협조 요청했다. 문화재청도 긍정적으로 검토 중으로 이 주중으로 답변을 받을 예정이라는 게 시의 설명이다. 즉 도안대로 공사가 본궤도에 오를려면 토지수용 완료와 문화재청 협의, 이 두 가지 산을 넘어야 가능하다는 이야기다.

이 같은 악재의 연속으로 당초 개통 예정일도 2020년 12월에서 한 해를 넘긴 2021년 12월로 연기됐다. 이 마저도 빠른 토지수용과 문화재청과의 협의가 선행됐을 때 가능하다는 게 시의 전망이다.

도안 2·3단계 도시개발의 촉매제 역할과 서남부지역 교통혼잡 개선의 마중물 역할로 기대받아온 도안대로 개통이 늦춰지면서 인근 지역 주민들의 우려도 더 커질 공산이다. 도안신도시 개발로 교통량을 늘어났지만 이를 해소할 도로망이 부족하면서 도안동로를 통하는 출퇴근 길이 상습 정체를 겪고 있기 때문이다.

여기에 더해 최근 호수공원 3블럭 개발이 본격화되면서 공사차량 통행도 이뤄지면서 도안, 관저, 진잠, 가수원 등 주민들은 하루빨리 개통되길 바라고 있다.

시 관계자는 "문화재청의 협의만 이뤄져도 내달부터 일부 구간에 대한 토공작업은 시작할 수 있다"며 "도안대로 공사는 구조물이 들어가는 게 아니기 때문에 토지보상 등 선행 작업들이 끝나는 데로 최대한 빨리 개통될 수 있도록 노력을 다할 것이다"고 말했다.

한편, 도안대로는 유성온천역과 서구 관저동을 연결하는 5.7㎞ 왕복 6차선 간선도로다.

유성온천역과 용계동 목원대학교 3.8㎞ 구간은 2012년 서남부 1단계 개발 당시 개설됐으나 목원대학교에서 서구 원앙마을 1.9㎞구간은 미 개설 된 상태다. 시는 미 개설된 1차구간(대정동)과 2차구간(용계동) 도로공사를 위해 사업비 1177억 원을 들여 2017년 7월 착공과 함께 토지보상협의에 들어갔다.

박현석 기자 standon7@cctoday.co.kr

http://www.cctoday.co.kr/news/articleView.html?idxno=2002009

Posted by 충투 기자단 :

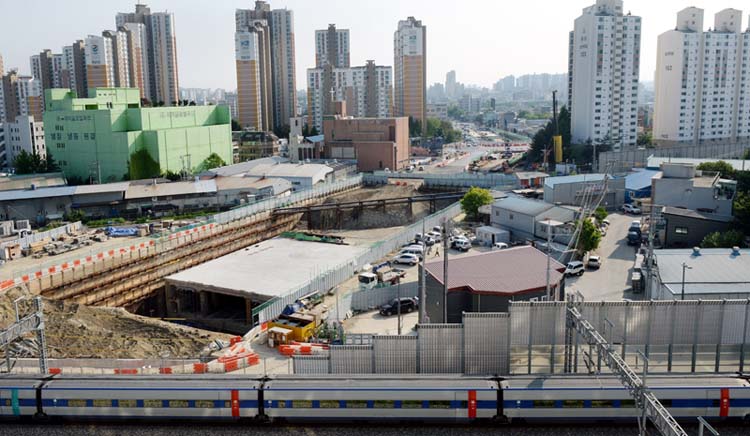

홍도과선교 지하화공사가 착공한지 2년이 넘었지만 토지보상문제로 사업이 지연되면서 연내개통이 불투명해지고 있다 사진은 대전 동구 삼성동과 홍도동 일대에서 추진중인 홍도과선교 지하화 공사현장 모습. 정재훈 기자 jprime@cctoday.co.kr 출처 : 충청투데이(http://www.cctoday.co.kr)
홍도육교 성남동측 종점부 조감도. 대전시 제공

[충청투데이 박현석 기자] 홍도과선교 지하화공사가 토지보상문제로 사업이 지연되면서 연내개통이 불발됐다. 착공한지 2년이 넘었지만 주요 공정 구간에 대한 토지수용이 이뤄지지 못하면서 전체공정이 지연되고 있기 때문이다.

30여년간 대전 동서 지역을 연결했던 홍도육교가 사라진 이후 교통 혼잡과 불편을 감수해야 했던 지역민들은 홍도과선교 공사 지연으로 그 불편은 더욱 길어질 전망이다.

14일 대전시에 따르면 동구 삼성동과 홍도동 일대에서 추진중인 홍도과선교 지하화 공사는 지난해 6월까지는 홍도육교 상부 구조물과 교량 하부 기초 철거를 마치고 올해부터는 지하 구조물 설치를 위한 터파기 공사와 사토 반출 작업이 이뤄지고 있다.

그러나 지하차도 배수시설 이설 등 주요 공정구간에 대한 토지 수용이 장기화 되면서 공사가 차질을 빚고 있다. 해당 토지주들의 보상가 불만으로 협의점을 찾지 못하면서다.

앞서 시는 협의 보상을 원칙으로 했지만 협의를 끝내지 못한 토지 소유주들을 상대로 중앙토지수용위원회에 수용재결을 신청했다. 수용재결이란 수용 예정인 토지의 소유자가 협의 보상가격이 적다고 판단할 때 토지수용위원회에 타당한 가격을 결정해달라고 요구하는 것이다. 시가 수용재결을 신청한 토지와 지장물은 성남동, 홍도동 일대의 상가시설 4개소로 토지 55필지 3237㎡와 지장물 83건이다.

이 중 성남동의 한 상가건물 부지는 지하차도 배수시설 예정지로 가장 중요한 공정구간이나 토지주의 영업보상금 지급 등의 요구로 시를 상대로 소송을 제기하면서 보상협상이 길어졌다. 지난 2월 명도소송에서 시가 승소하면서 명도이전 집행 신청 등을 통해 지난 5일 자진퇴거가 완료됐다.

홍도동의 상가부지(1258㎡) 역시 하수박스 이설 예정지로 후속공정을 위해 선행공사가 이뤄져야 하는 중요 구간이지만 아직 협의가 이뤄지지 않고 있다. 시는 지난 8일 수용개시가 이뤄짐에 따라 이곳 토지주를 상대로 퇴거를 독려하고 있으며 이달 중 명도소송을 제기할 방침이다.

성남동 상가부지 2곳(309㎡)도 지난해 11월 수용개시가 이뤄지면서 소유권이 넘어왔지만 퇴거가 이뤄지지 않으면서 명도소송이 진행 중에 있다.

이처럼 주요 공정구간에 대한 보상지연으로 공사가 차질을 빚으면서 현재까지 공정률은 약 30~40%로 당초 예정됐던 연내 12월 임시개통과 내년 2월 정식 개통이 불투명해짐은 물론 사업완료 시일에 대한 가늠조차 어려운 실정이다.

공기 지연으로 인한 간접비 발생 등 사업비 증가도 불가피하다. 토지보상 지연에 따른 공사중단과 공기연장으로 관리비용이 크게 증가하기 때문이다.

완공시점이 불투명해지면서 소음과 분진 등 인근 주민들의 불편도 계속될 전망이다. 또한 통행 불편으로 인한 인근 상인들의 매출 감소 장기화와 공사차량 통행, 소음과 분진 등으로 인한 인근 아파트 주민들의 한숨도 길어질 전망이다.

시는 공사 속행을 위해 나머지 3개소에 대해 강제집행을 신속히 이어갈 계획이라고 밝혔다.

시 관계자는 "최대한 협의보상으로 합의점을 찾을려고 했지만 더 이상 공사를 지체시킬 수 없어 강제집행으로 선회했다"며 "아직 공기연장에 대한 산출이 이뤄지지 않았다. 정확한 임시개통 기간이 나오면 사업기간 변경에 대한 시민홍보를 할 계획이다"고 말했다.

박현석 기자 standon7@cctoday.co.kr

http://www.cctoday.co.kr/news/articleView.html?idxno=2000329



Posted by 충투 기자단 :



대전 도심을 남북으로 잇는 ‘충청권광역철도’ 사업이 본궤도에 오른다. 그간 도시철도에 소외돼왔던 대덕구를 관통하면서 상대적으로 위축됐던 도시 개발에도 탄력을 받을 것으로 보인다. 충청권광역철도가 개통되는 오는 2024년쯤에는 대전 어느 곳에서나 도심으로 20분대에 도달할 수 있게 된다.

대전시는 도시철도 3호선 기능을 담당할 충청권광역철도 사업의 기본계획(안)이 기획재정부의 총사업비조정절차를 통과했다고 4일 밝혔다. 국토교통부와 사업추진 협약체결 등을 거쳐 이르면 이달중 기본계획을 최종 확정해 고시할 예정이다. 내년 하반기에는 착공에 들어가 공사 및 시운전을 거쳐 2024년 개통하는 것이 시의 목표다.

충청권광역철도는 대전 신탄진에서 충남 계룡까지 35.4㎞ 구간을 잇는 도시철도다. 정차역은 모두 12개 역이다. 도마, 문화, 용두, 중촌, 오정, 덕암 등 6개역을 신설한다. 계룡, 흑석, 가수원, 서대전, 회덕, 신탄진역 등 6개역은 현 역사를 도시철도역으로 개량해 사용하게 된다. 이중 용두역과 오정역은 각각 도시철도 1호선 및 현재 시가 건설을 예정 중인 2호선과의 환승역 기능을 담당한다.

시는 당초 충청권광역철도 내년 개통을 목표로 추진했다가 중간에 대덕구 관내 오정역 신설을 추가로 포함하면서 협의에 시간이 걸렸다. 기재부는 사업성이 부족하다는 이유로 오정역 신설에 난색을 보였으나 대전시가 전액 시비를 투입키로 하면서 막판 기본계획에 담겼다.

충청권광역철도 사업은 총 사업비 2400여억원을 국토교통부와 대전시가 각각 70대 30의 비율로 분담하지만 오정역에 드는 112억여원은 전액 시가 예산을 투입해야 한다. 비록 국비를 따내지는 못했지만 향후 도시철도 2호선과의 환승 및 인근 지역 대중교통 편의증진을 고려할 때 시비를 투입해서라도 오정역을 신설해야 한다는 게 시의 판단이었다.

향후 충청권광역철도가 운행되면 신탄진, 계룡 등 대전 외곽에서 대전역, 둔산 등 대전 도심으로의 접근성이 획기적으로 개선된다. 신탄진에서 계룡까지 이동하는데 35분 정도가 소요돼 현재 버스로 이동할 때 보다 1시간 이상 단축된다. 또 1·2호선과의 환승을 통해 신탄진 등 대전 어느곳에서나 대전 도심으로 20분대에 도달할 수 있게 될 전망이다.

대전시 민동희 첨단교통과장은 "충청권 광역철도 건설 사업은 도시철도 2호선 건설과 함께 대전의 대중교통체계를 획기적으로 변모시키는 계기가 될 것"이라며 "앞으로 충청권광역철도를 청주공항, 논산 등까지 연장해 대전을 중심으로 한 인근 지역과의 광역교통망도 지속적으로 확충해 나갈 계획"이라고 밝혔다.

오정역 신설에 힘을 보탠 정용기 의원(대전 대덕)은 "사업성부족으로 중앙정부가 반대하자 시비로라도 오정역을 신설하자는 제안을 수락해준 대전시에도 고마움을 표한다"면서 "충청권광역철도사업이 제 모습을 찾은 만큼 사업이 원만하게 진행돼 주민들이 편하게 전철을 이용하는 날까지 혼신의 노력을 다하겠다"고 말했다.

홍서윤 기자 classic@cctoday.co.kr
